挥部下达了第三号作战命令,在工人们的积极努力下,生产出的焦炭炉炉符合各项指标,
               并源源不断地供应化肥生产。我去化肥厂锅炉车

               间问工人们焦炭是否好用,他们个个笑的合不扰
               嘴,说过去用白煤时三台锅炉产的气都不够用的,

               炉堂里还会结满厚厚的焦油,要不停地用铁钎绞
               动,否则就会结成硬块影响产气量,不仅劳动强

               度大还很脏,一班下来会累得精疲力尽不成人样,
               现在改用焦炭,解决了我们的大问题,真要好好

               感谢王厂长!

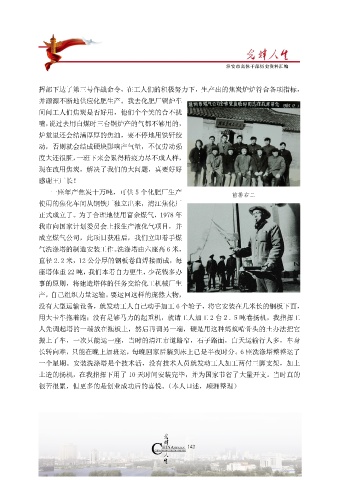

                   一座年产焦炭十万吨,可供 5 个化肥厂生产                                          前排右二

               使用的焦化车间从钢铁厂独立出来,清江焦化厂
               正式成立了。为了合理地使用富余煤气,1978 年

               我市向国家计划委员会上报生产液化气项目,并
               成立煤气公司,此项目获准后,我们立即着手煤

               气洗涤塔的制造安装工作。洗涤塔由六座高 6 米,
               直径 2.2 米,12 公分厚的钢板卷曲焊接而成,每

               座塔体重 22 吨,我们本着自力更生,少花钱多办
               事的原则,将建造塔体的任务交给化工机械厂生

               产,自己组织力量运输。要运回这样的庞然大物,
               没有大型运输设备,就发动工人自己动手加工 6 个轮子,将它安装在几米长的钢板下面,

               用大卡车拖着跑;没有足够马力的起重机,就请工人加工 2 台2.5吨卷扬机,我指挥工
               人先调起塔的一端放在拖板上,然后再调另一端,硬是用这种蚂蚁啃骨头的土办法把它

               搬上了车,一次只能运一座,当时的清江市道路窄,石子路面,白天运输行人多,车身
               长转向难,只能在晚上加班运,每晚回家后躺到床上已是半夜时分。6 座洗涤塔整整运了

               一个星期。安装洗涤塔是个技术活,没有技术人员就发动工人加工两付三脚支架,加上
               土造的扬机,在我指挥下用了 10 天时间安装完毕,并为国家节省了大量开支。当时真的

               很苦很累,但更多的是创业成功后的喜悦。(本人口述,顾湘整理)
